Реконструкция на Деривация Камчия-Юг при с. Черноград – Фаза 1
Водоснабдителна система „Камчия“ доставя вода от яз. „Камчия“ до напорните резервоари на град Бургас. По дължината на трасето има изградени десетки директни връзки за населените места от Бургаска и Варненска област, чието водоснабдяване също се обезпечава от системата.
Началото на системата е ПСПВ „Камчия“. От ПС „Хан Крум“ се отделя водопровод за водоснабдяване на Сунгурларе и Айтос. След главна разпределителна шахта /ГРШ/ Китка, от довеждащия водопровод от ПСПВ Камчия се отделя отклонение в посока Варна.
Пречистените води се транспортират по безнапорна деривация и дюкери с обща дължина 26 км до ГРШ южно от с. Китка.

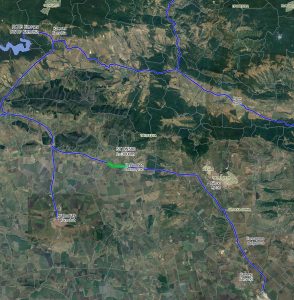

Деривация „Камчия“ започва от изход ПСПВ „Камчия“ и завършва на вход НР Лозово с обем 30 000 м 3 от водоснабдителната система на гр. Бургас. Деривацията е проектирана и изградена да довежда необходимите водни количества до вход населени места от област Бургас и област Варна.
Основните проблеми идентифицирани за Деривация Камчия-Юг са дълъг срок на експлоатация на тръбите. Проектирането е извършено в периода 1966-1970 г.

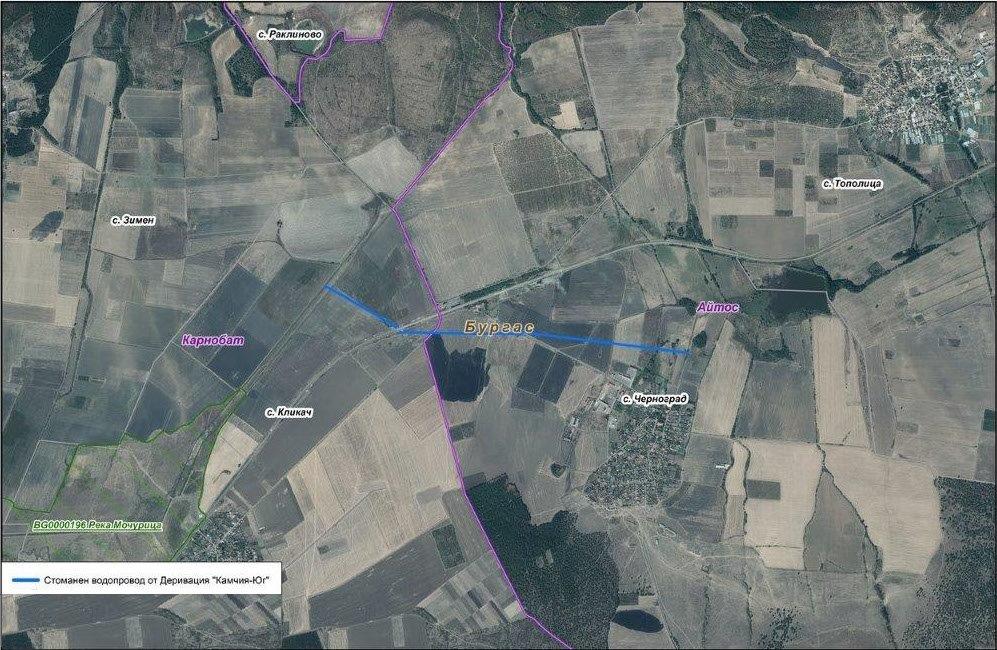

Концентрация на голям брой аварии и нарушаване на непрекъснатостта на водоснабдяването. По-голяма част от авариите са в участък от Деривация „Камчия-Юг“ в района на гара Черноград.

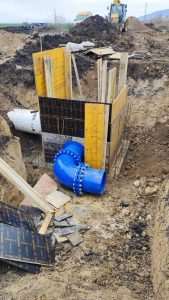

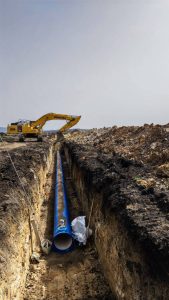

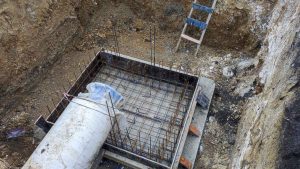

Проектът предвижда реконструкция на 2,74 км водопроводна мрежа.
На 08.06.2022 г., между „Водоснабдяване и Канализация“ ЕАД гр. Бургас и „Аква Юг“ ДЗЗД, беше подписан договор за инженеринг (проектиране, авторски надзор и строителство) за обект „Реконструкция на Деривация Камчия-Юг при с. Черноград“,
част от „Интегриран воден проект за област Бургас“, финансиран от Оперативна програма „Околна среда“ 2014-2020 г. чрез безвъзмездна финансова помощ от Кохезионния фонд.
Дейностите по строителството на деривацията стартираха на 27.09.2023 г.
С приключването на Фаза 1 от Проекта, към края на 2023 г. са реконструирани 1,40 км от участъка на Деривацията.
Строителството продължава и във Фаза 2 на Проекта, до въвеждането в експлоатация на обекта.
