Изграждане на ПСОВ Карнобат – продължава от Фаза 1 към Фаза 2
На територията на агломерация Карнобат няма изградени канализационни помпени станции и изградена функционираща пречиствателна станция за отпадъчни води /ПСОВ/.
Необходимо е да се доизгради и реконструира съществуващата канализационна мрежа, като и да се изгради нова ПСОВ.
На 20.07.2021 г. между „Водоснабдяване и Канализация“ ЕАД гр. Бургас и ДЗЗД „ЕЛИТ ПСОВ КАРНОБАТ“ се сключи и договор за проектиране и строителство на обект „Изграждане на ПСОВ Карнобат“, част от „Интегриран воден проект за област Бургас“, финансиран от Оперативна програма „Околна среда“ 2014-2020 г.
Продължава изпълнението на строително-монтажните дейности във ФАЗА 2 на „Интегриран воден проект за Област Бургас – Фаза 2“, предоставяне на безвъзмездна финансова помощ по Програма „Околна среда“ 2021-2027 г., съфинансирана от Европейския съюз.

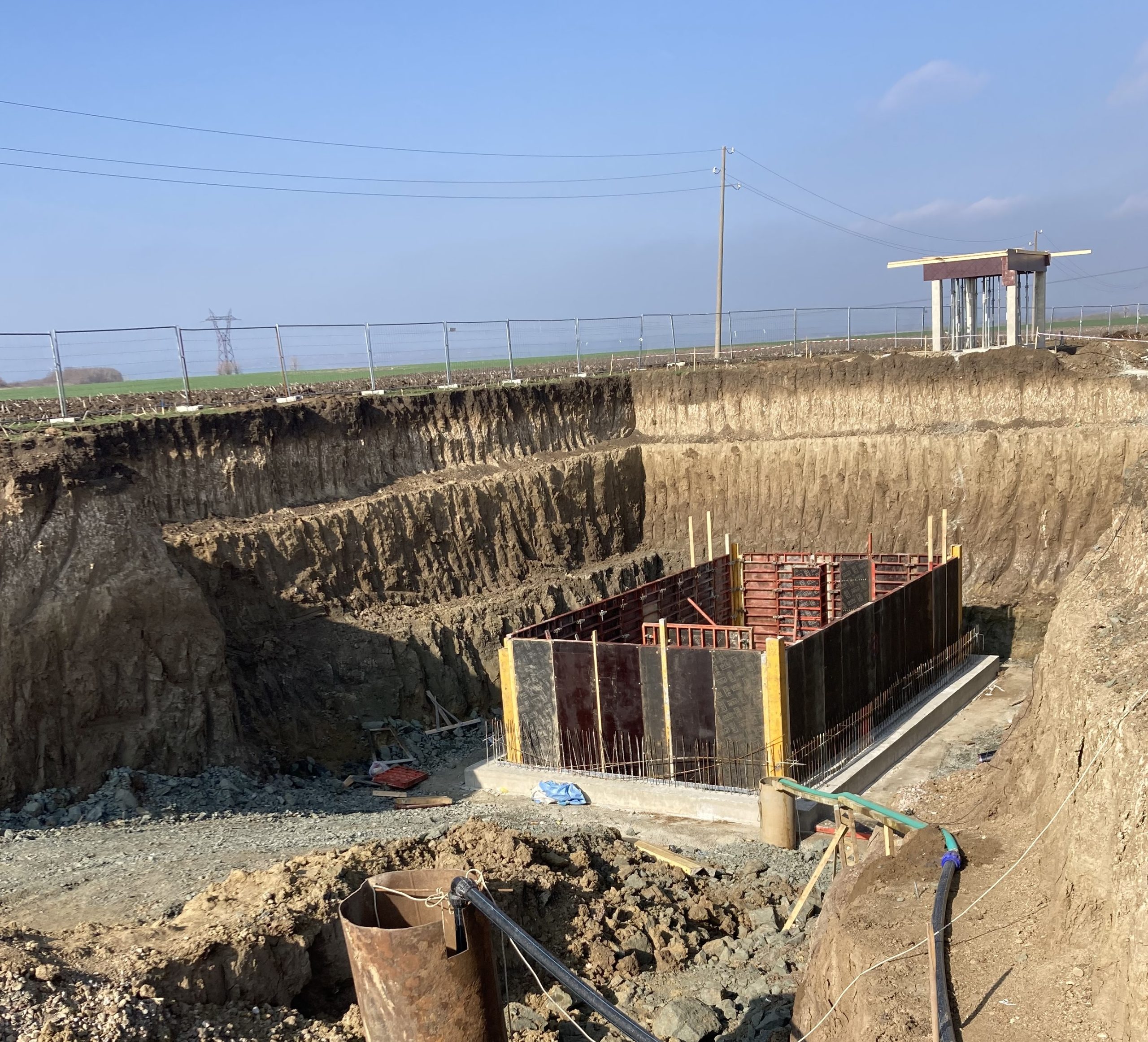

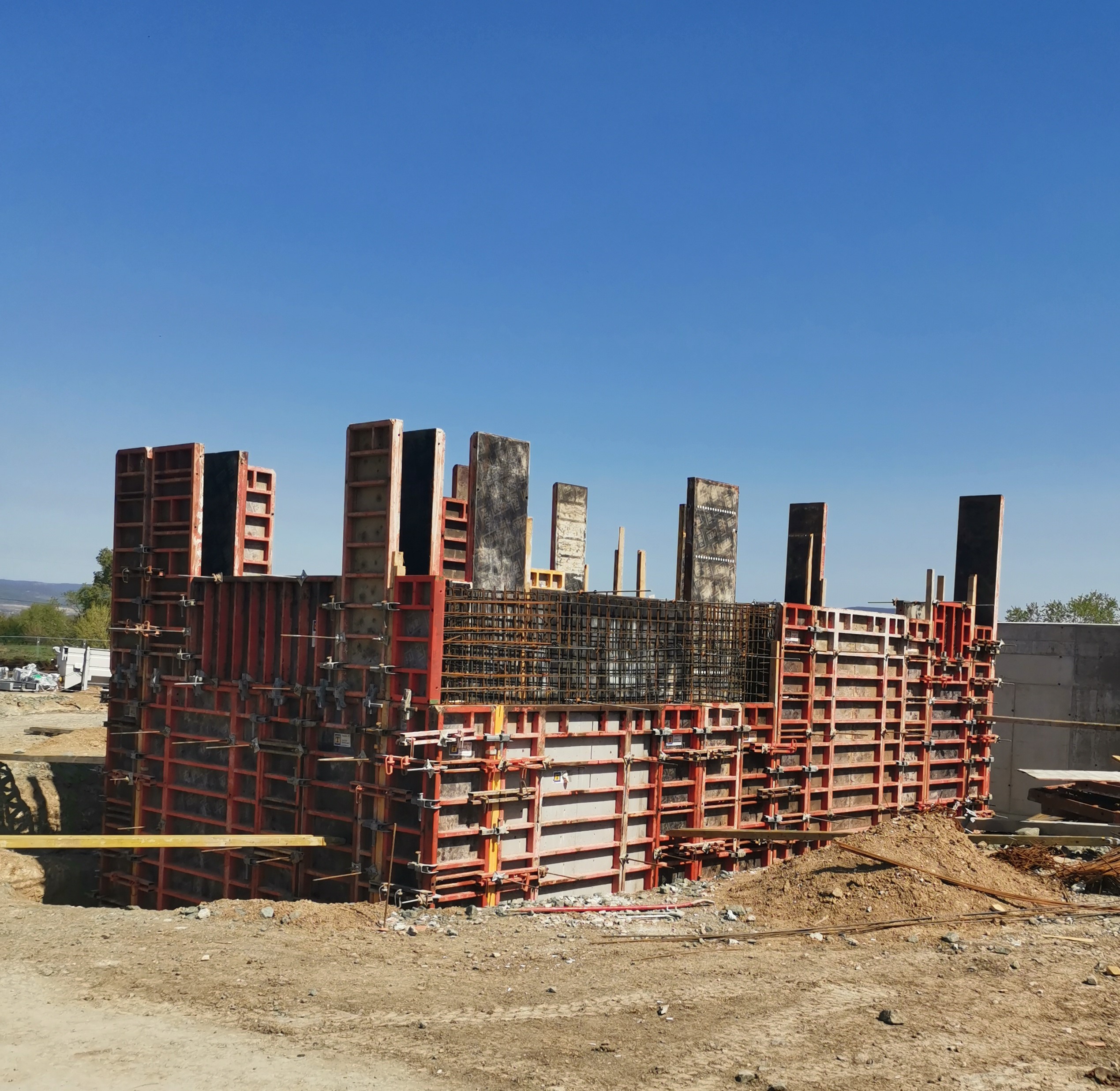

Със стартирането на дейностите в началото на 2024 г. са извършени строително-монтажни работи (армировъчни, кофражни и бетонови) на:
- „Биобасейн“;
- „Входна помпена станция и груби решетки“;

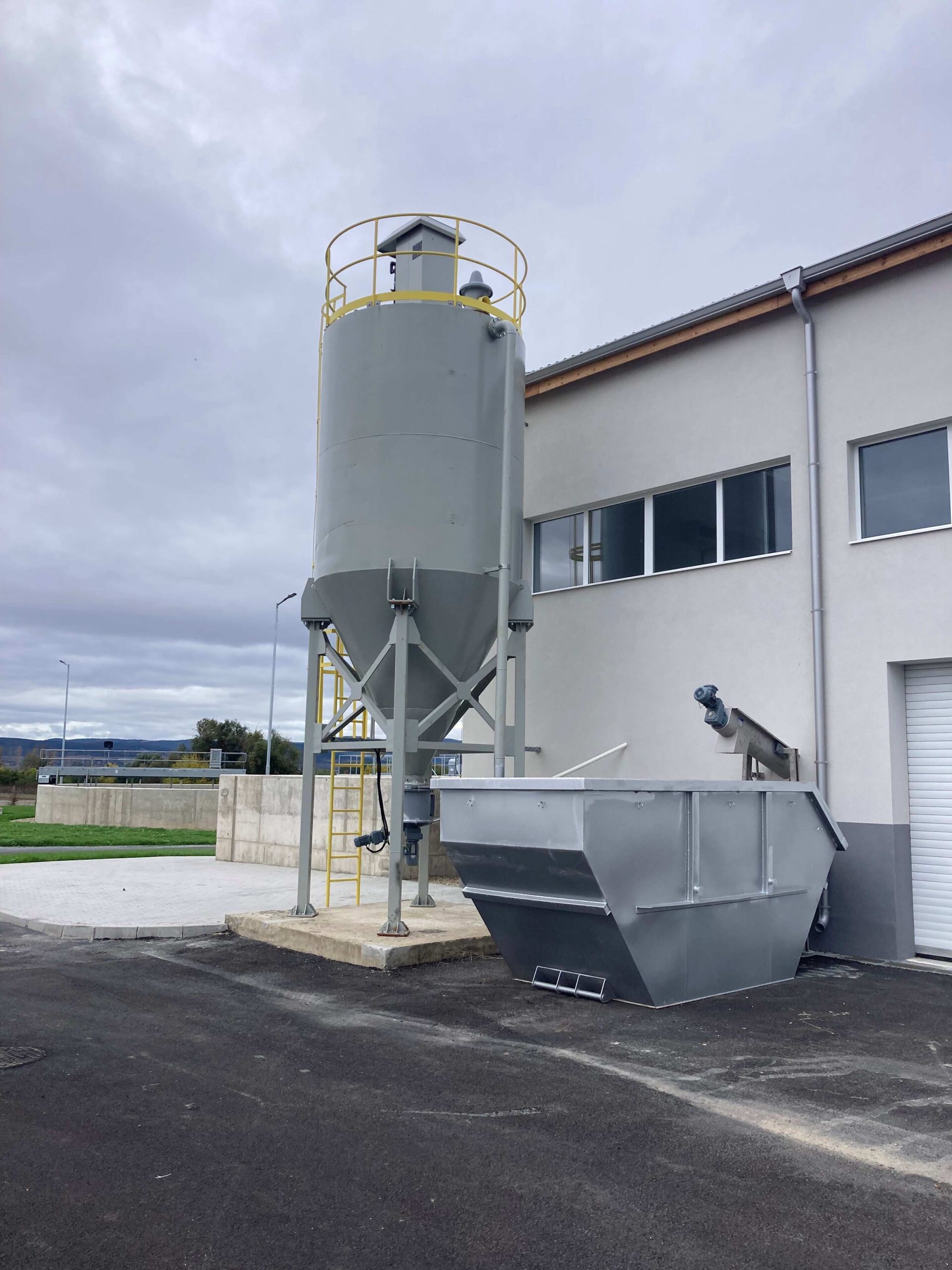

- „Утайкоуплътнител и Силоз за утайки“;

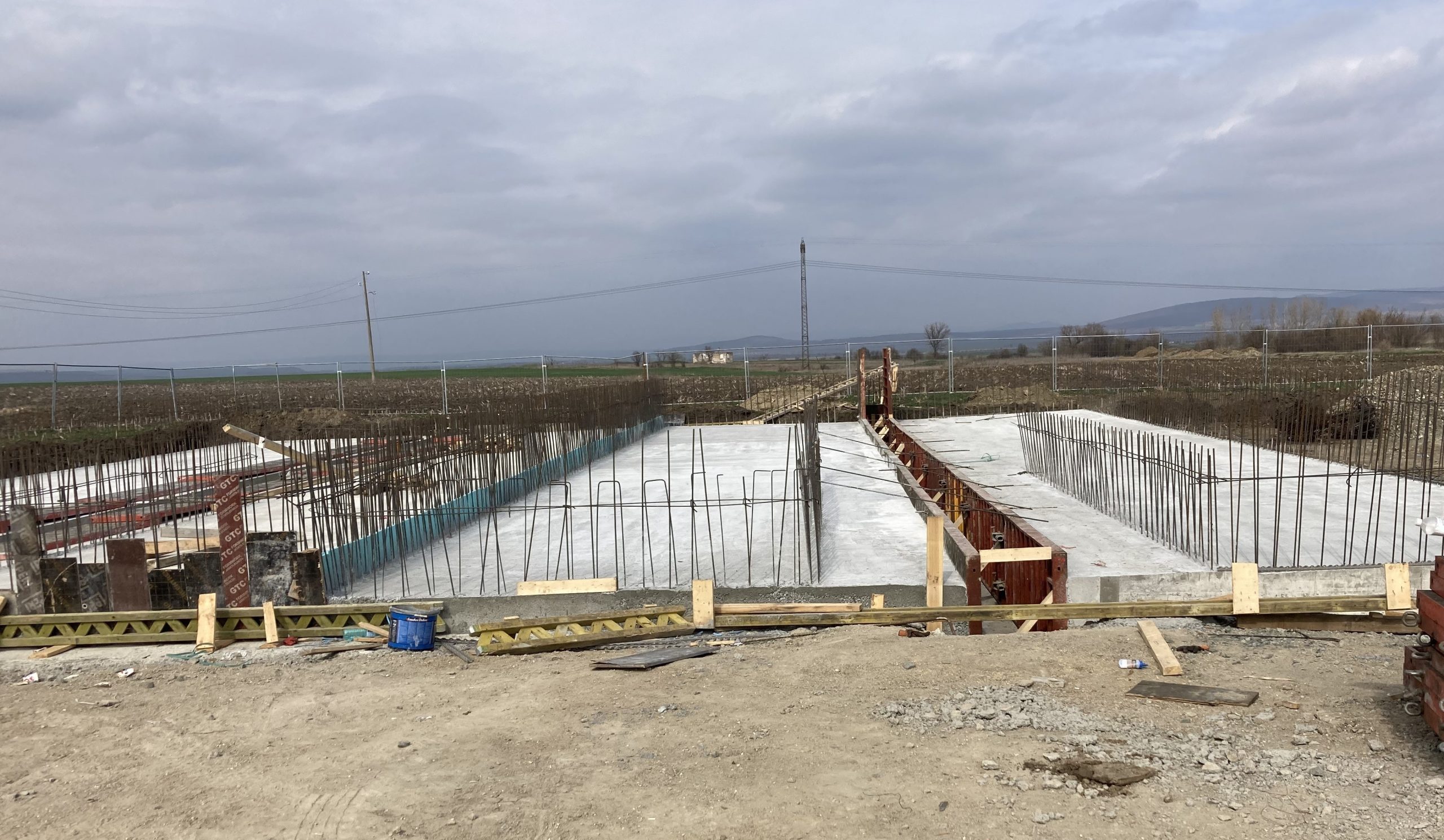

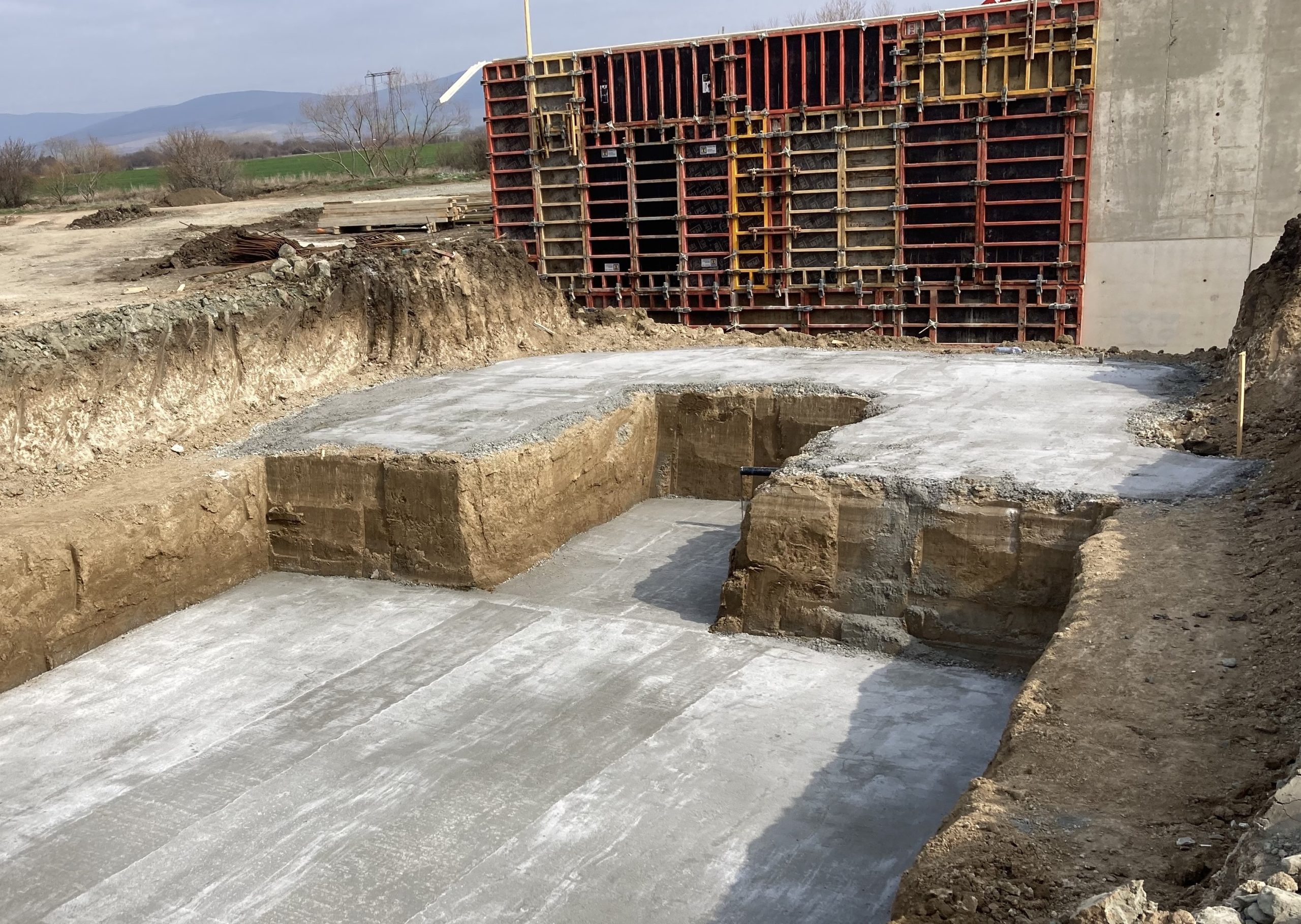

- изпълнени са каналите и фундаментната плоча на „Аварийните изсушителни полета“;
- изпълнена е стоманобетоновата конструкция на „ТНН и Дизел-генератора“;

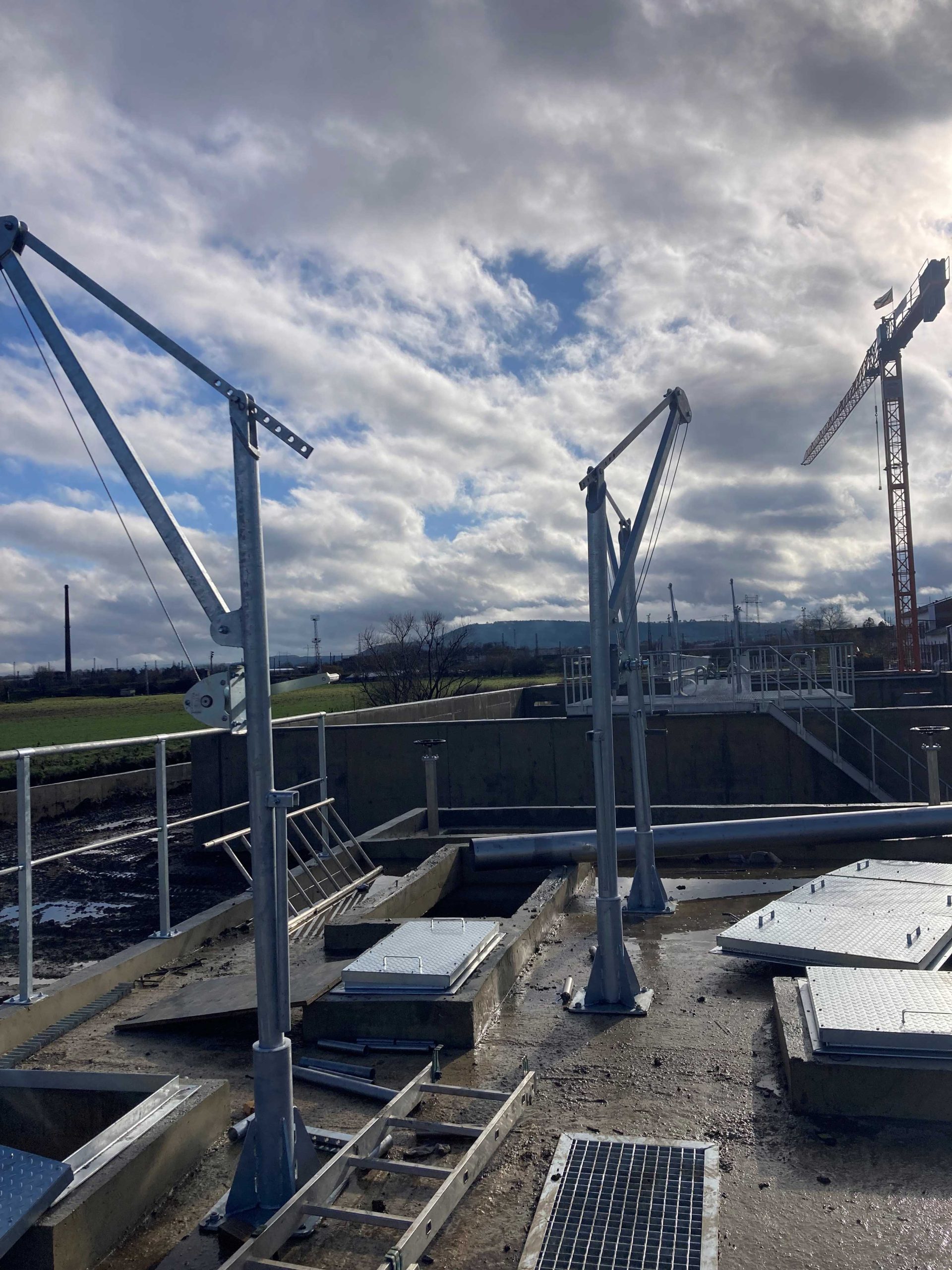

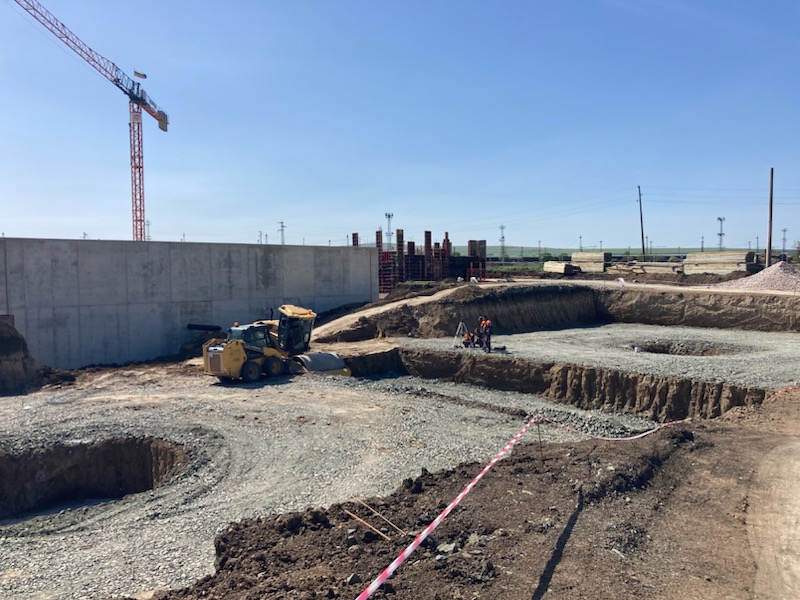

- изпълняват се изкопни работи по ВРУ1 , ВРУ2 и блок съоръжение;
- положена е тръбата на довеждащия канал/изпълнени са РШ 1- РШ 4.

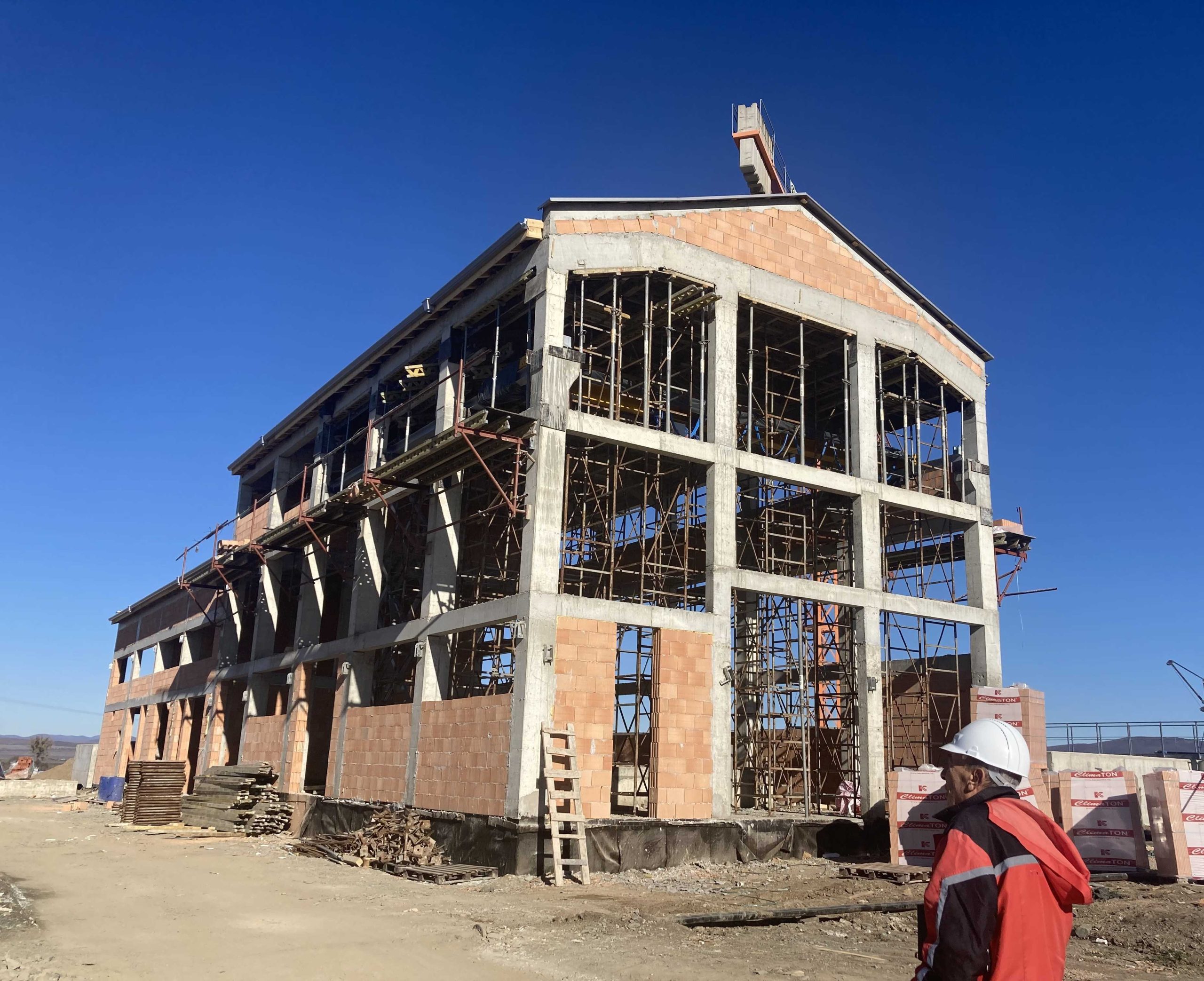

В края на месец Август 2024 г., напредва строителството на новата ПСОВ Карнобат с изпълнение на следните дейности:

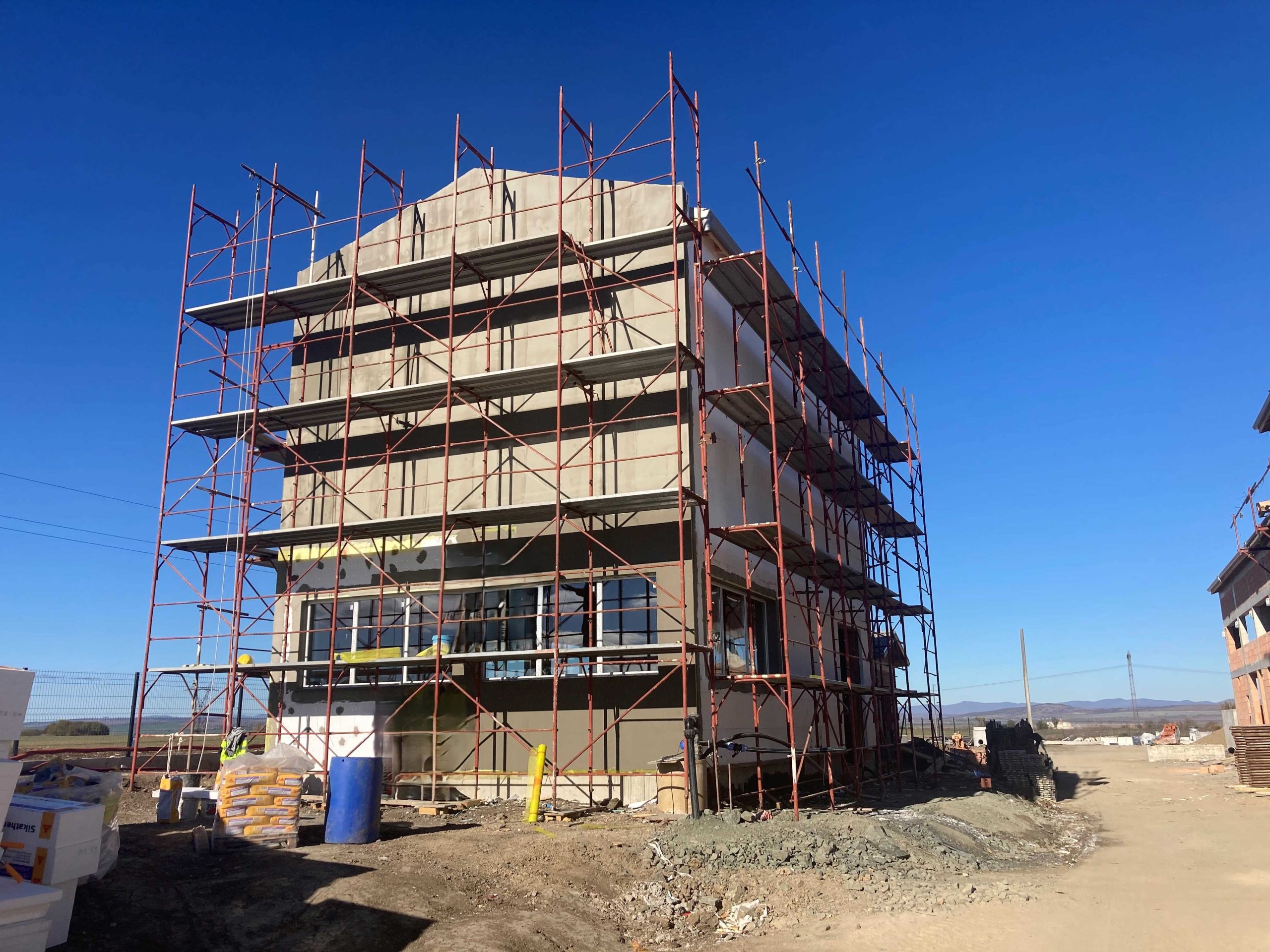

- изпълнена е стоманобетоновата конструкция на ВРУ1, ВРУ2 и блок съоръжение;
- завършени са строително-монтажни дейности на „Входна помпена станция и груби решетки“;

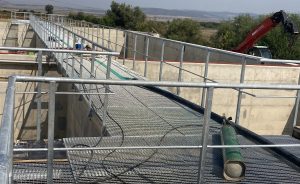

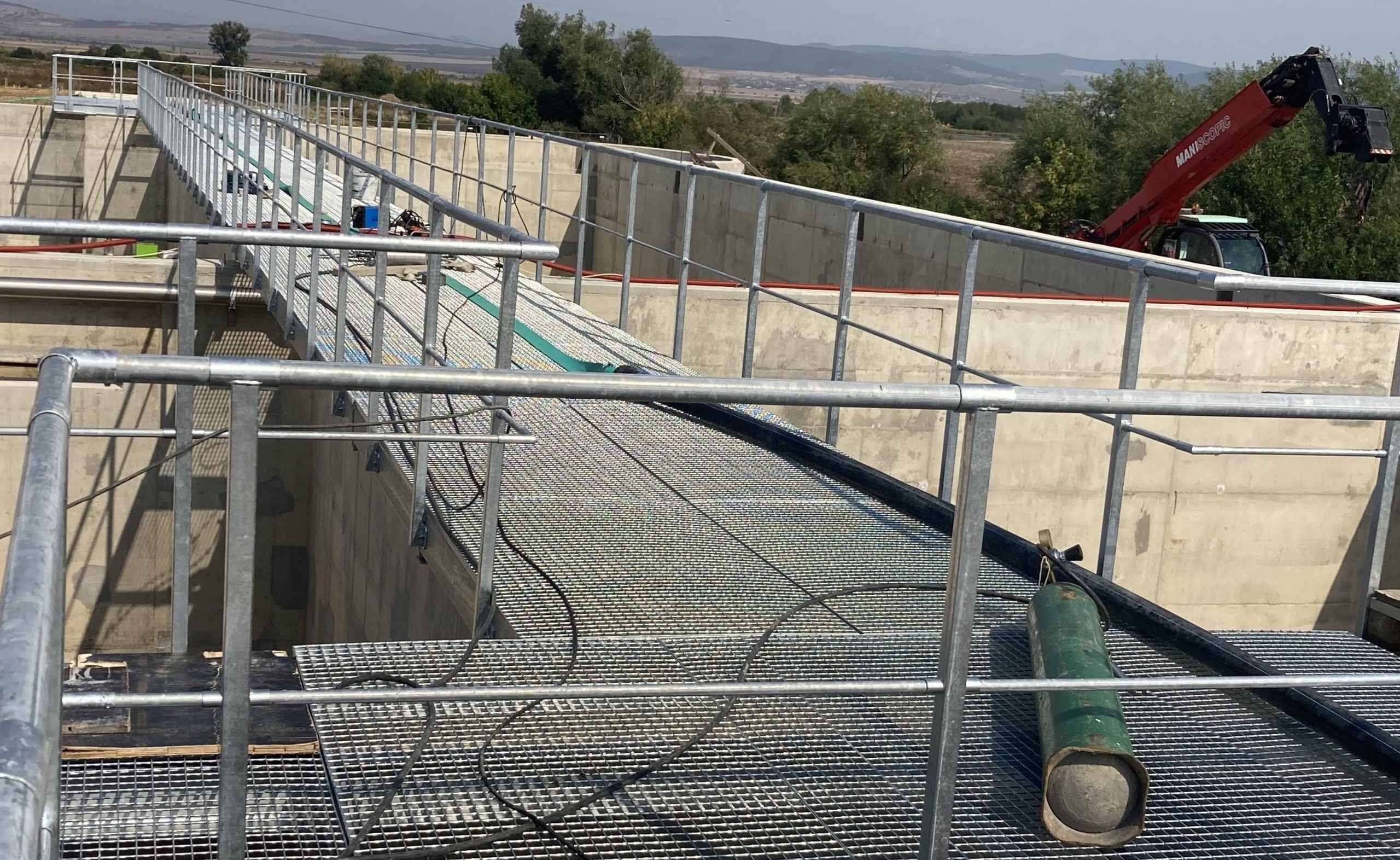

- построен е „Биобасейн“;
- приключили са строително-монтажни дейности на „Утайкоуплътнител и Силоз за утайки“.
До края на месец Декември 2024 г. са извършени следните дейности:
- завършени са стоманобетонни конструкции, както и фасадни и вътрешни зидарии;
- направен е обратен насип около съоръженията;
- извършват се довършителни работи по скатни покриви на сградите;
- монтаж на метални конструкции, парапети;

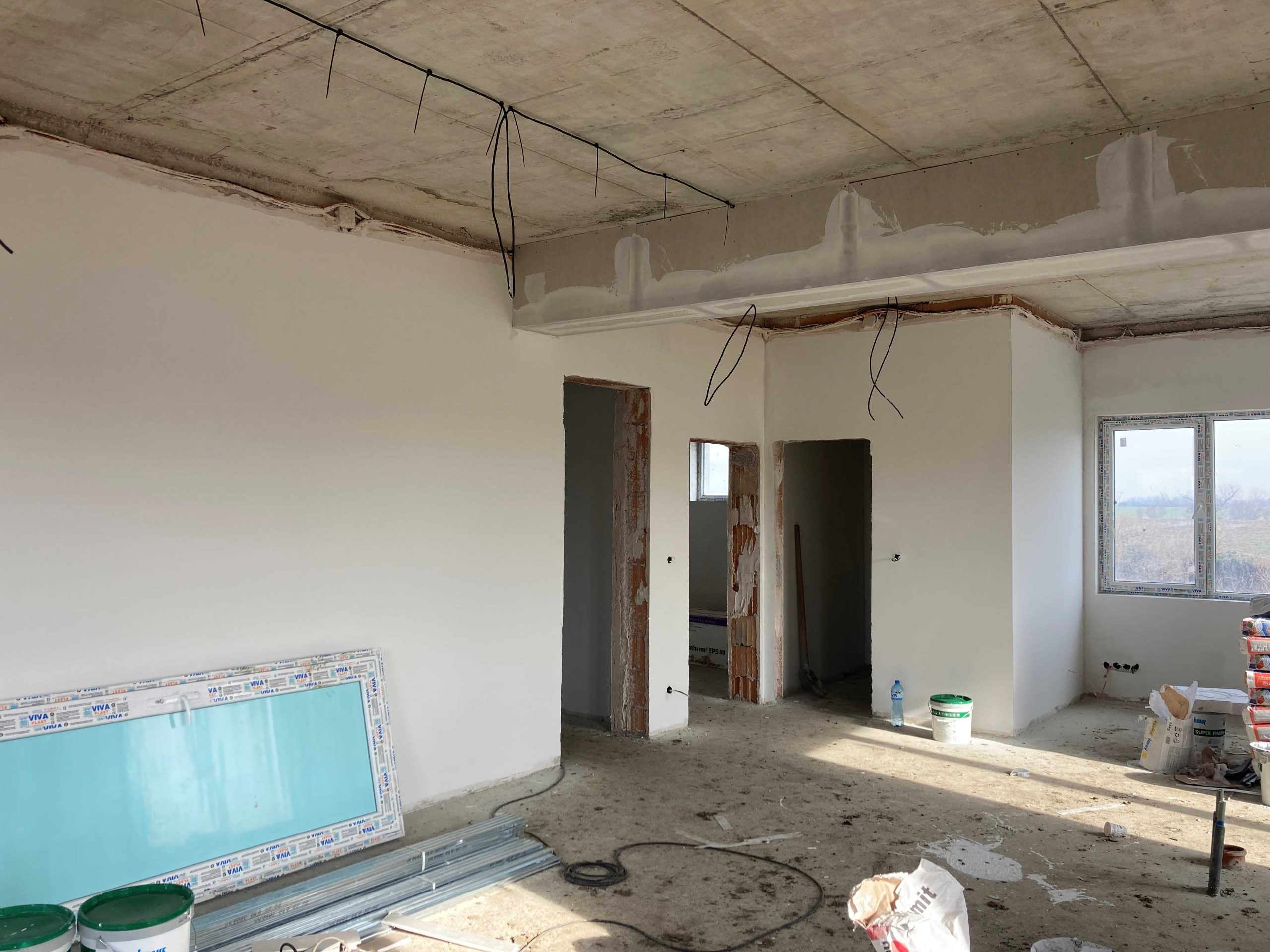

- монтиране на технологично оборудване, машинни мазилки и изолация.

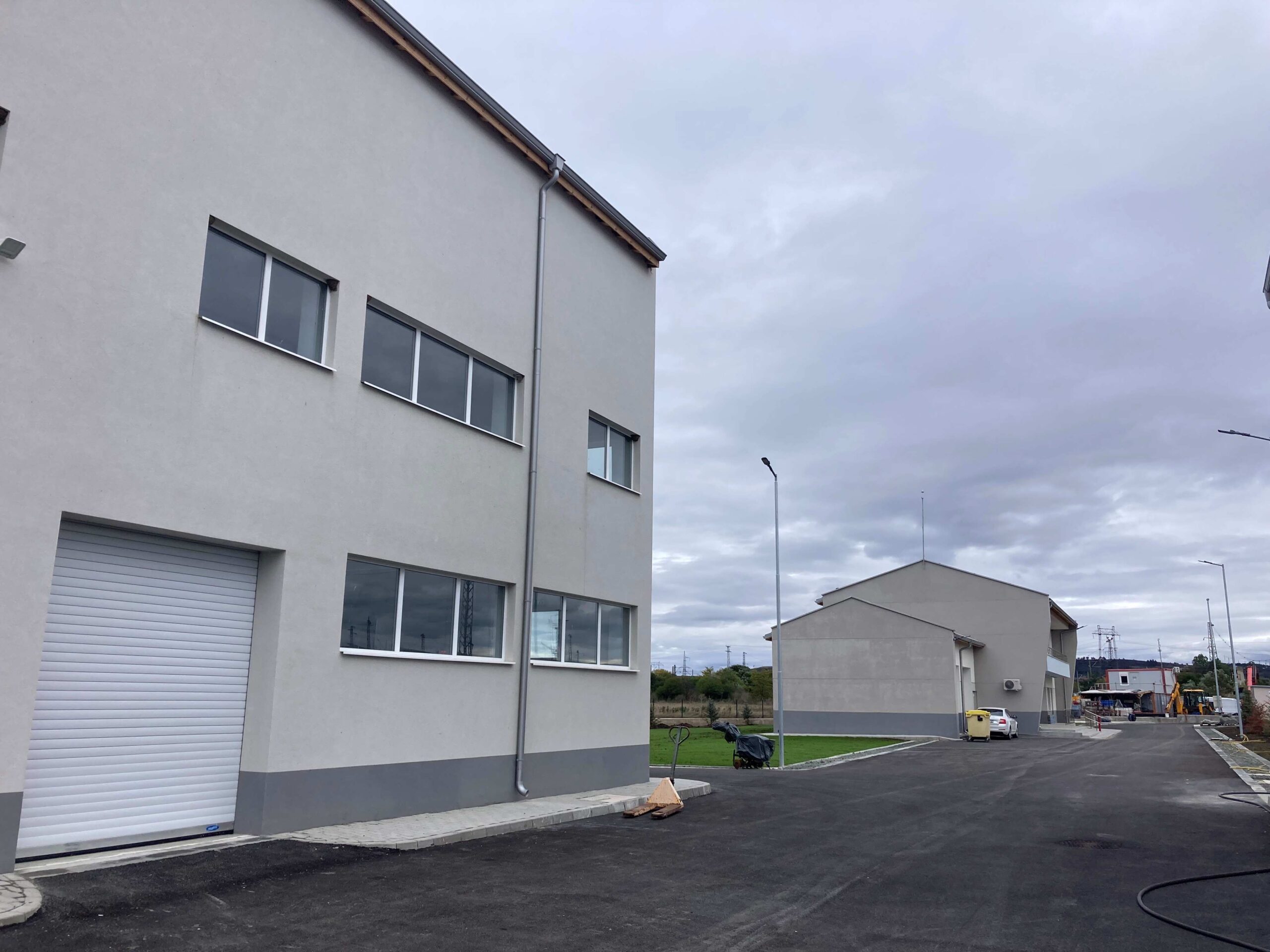

До края на месец Октомври 2025 г. са извършени следните дейности:
- строително-монтажни работи – изпълнени стоманобетонни, дървени и метални конструкции в цялата пречиствателна станция;
- изпълнени всички довършителни работи – мазилки, замазки, топло и хидроизолации;
- изпълнена е мълниезащитата на Административна и Технологична сграда и заземлението на цялата станция;

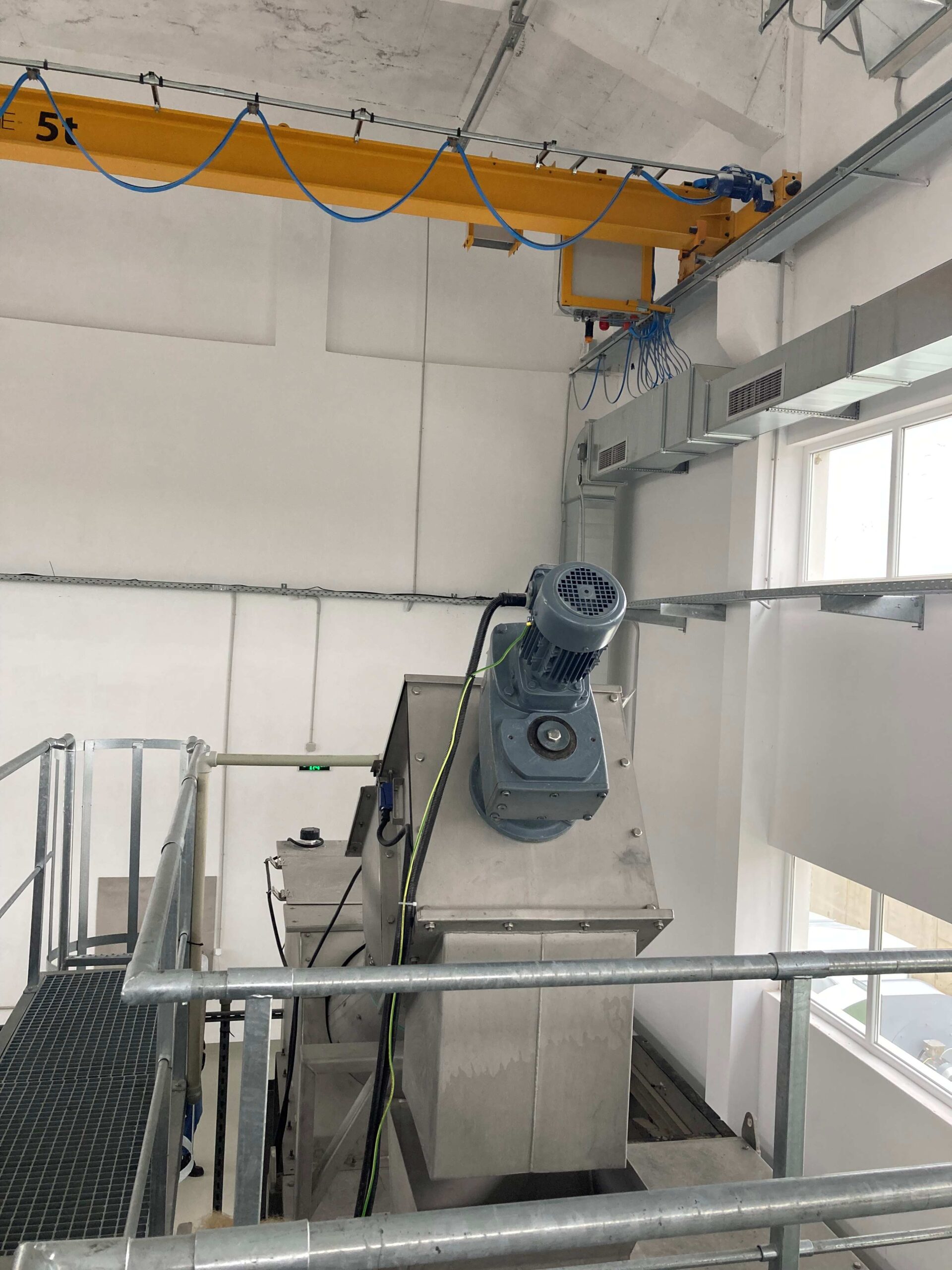

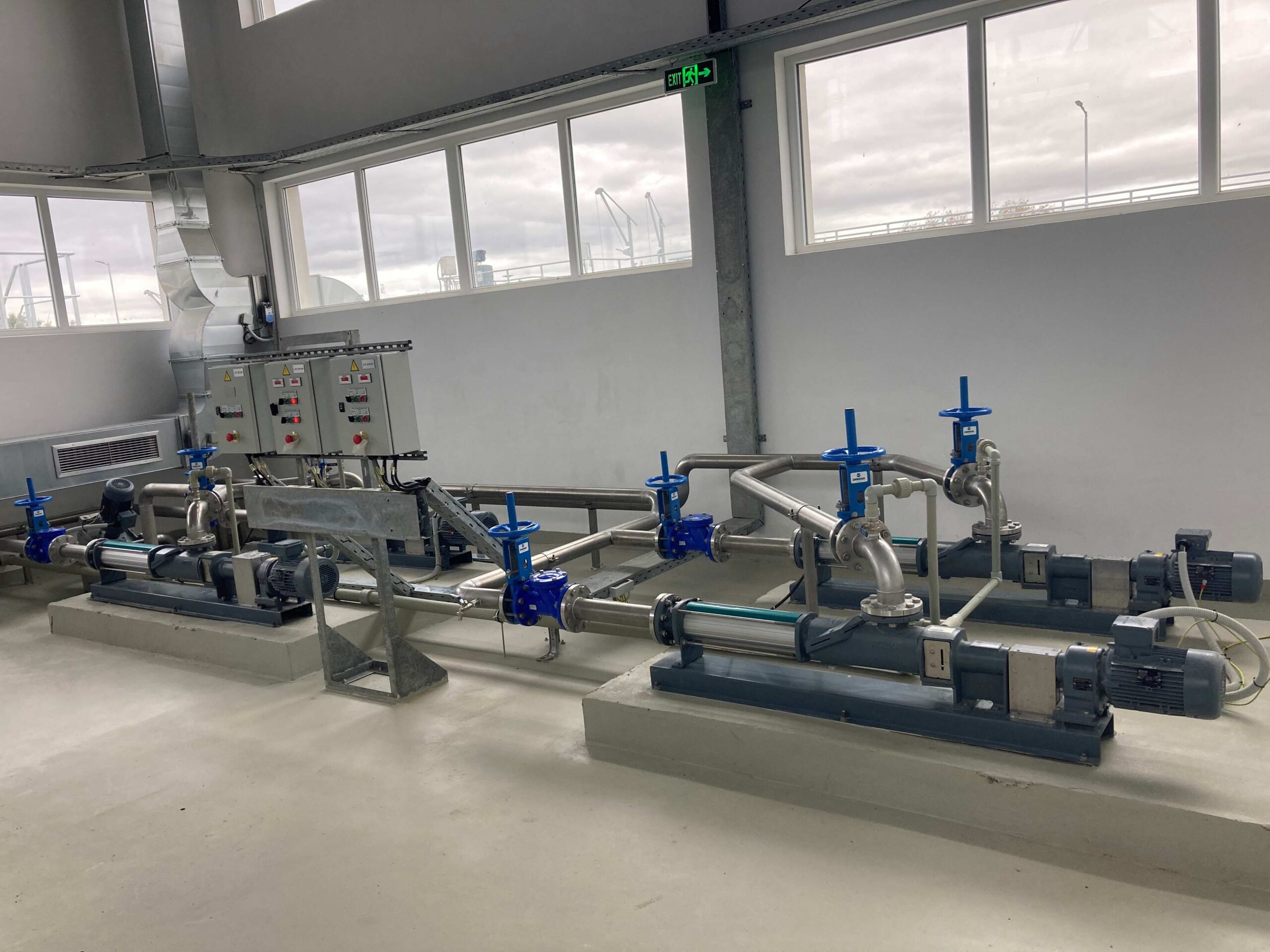

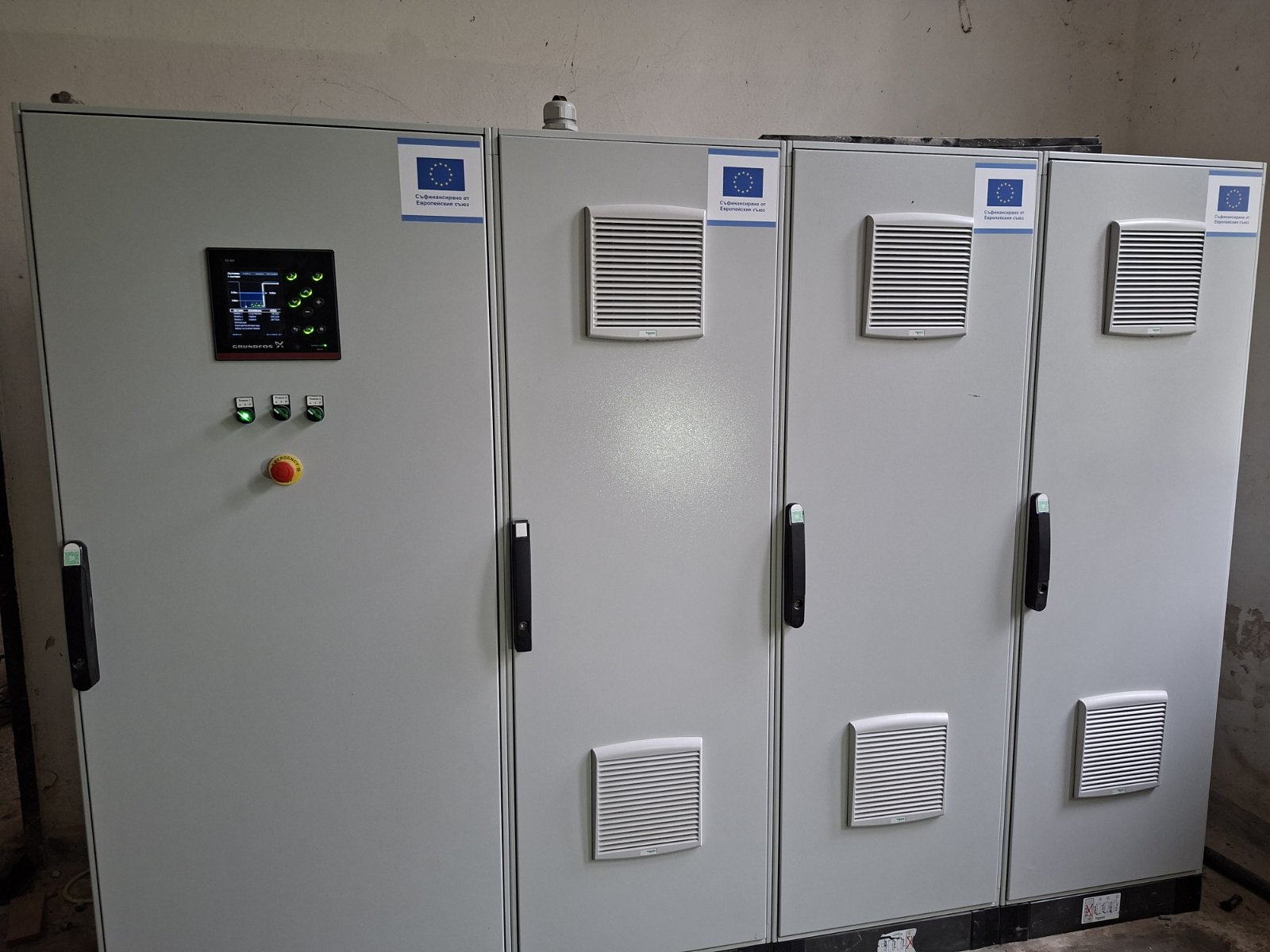

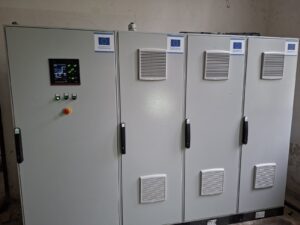

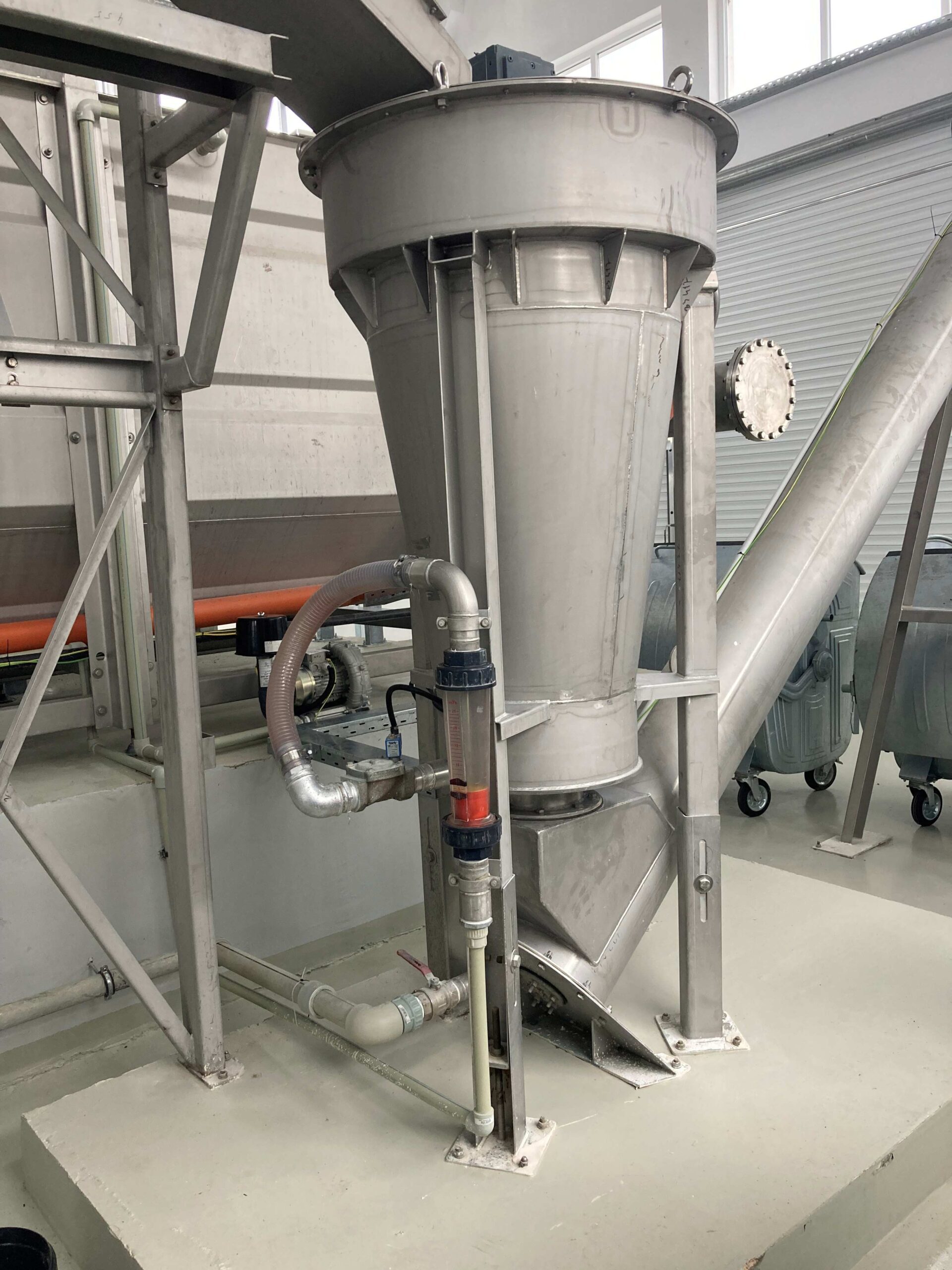

- изпълнени са всички дейности по монтажа на оборудването на станцията, както и тръбните разводки към тях;
- изпълнени са всички ревизионни шахти по довеждащия колектор на площадката и канализацията;
- изпълнени са всички шахти по Довеждащия водопровод и тръбопроводите;
- асфалтиран е площадковия път, полагането на тротоарни настилки и озеленяването на пречиствателната станцията;

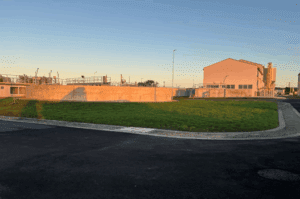

- оградата е изградена изцяло.

- ВРУ

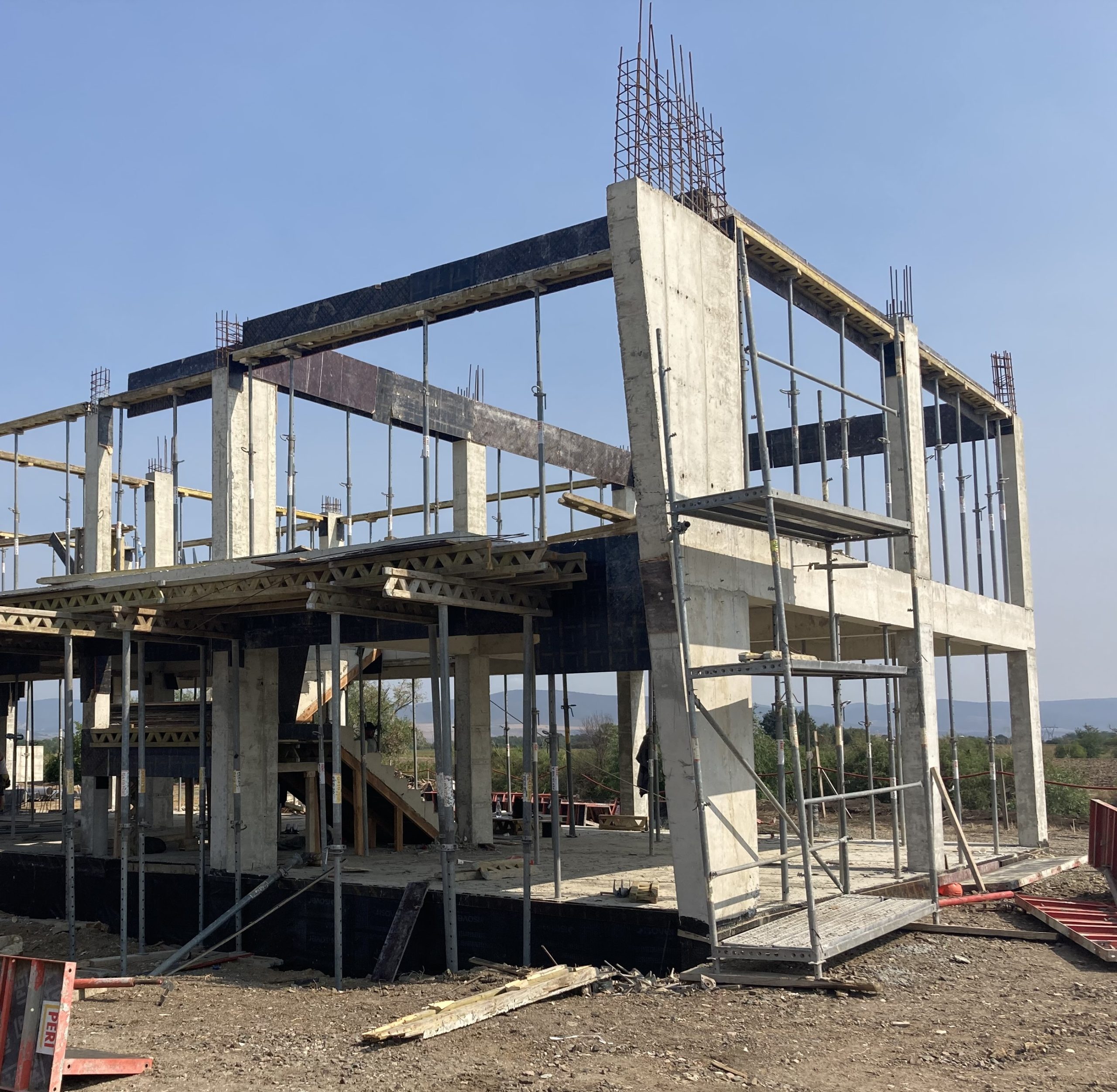

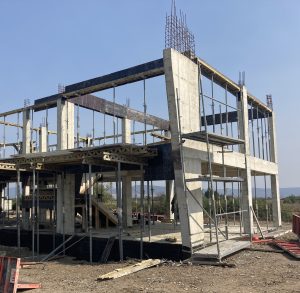

- Административна сграда

- Биобасейн
